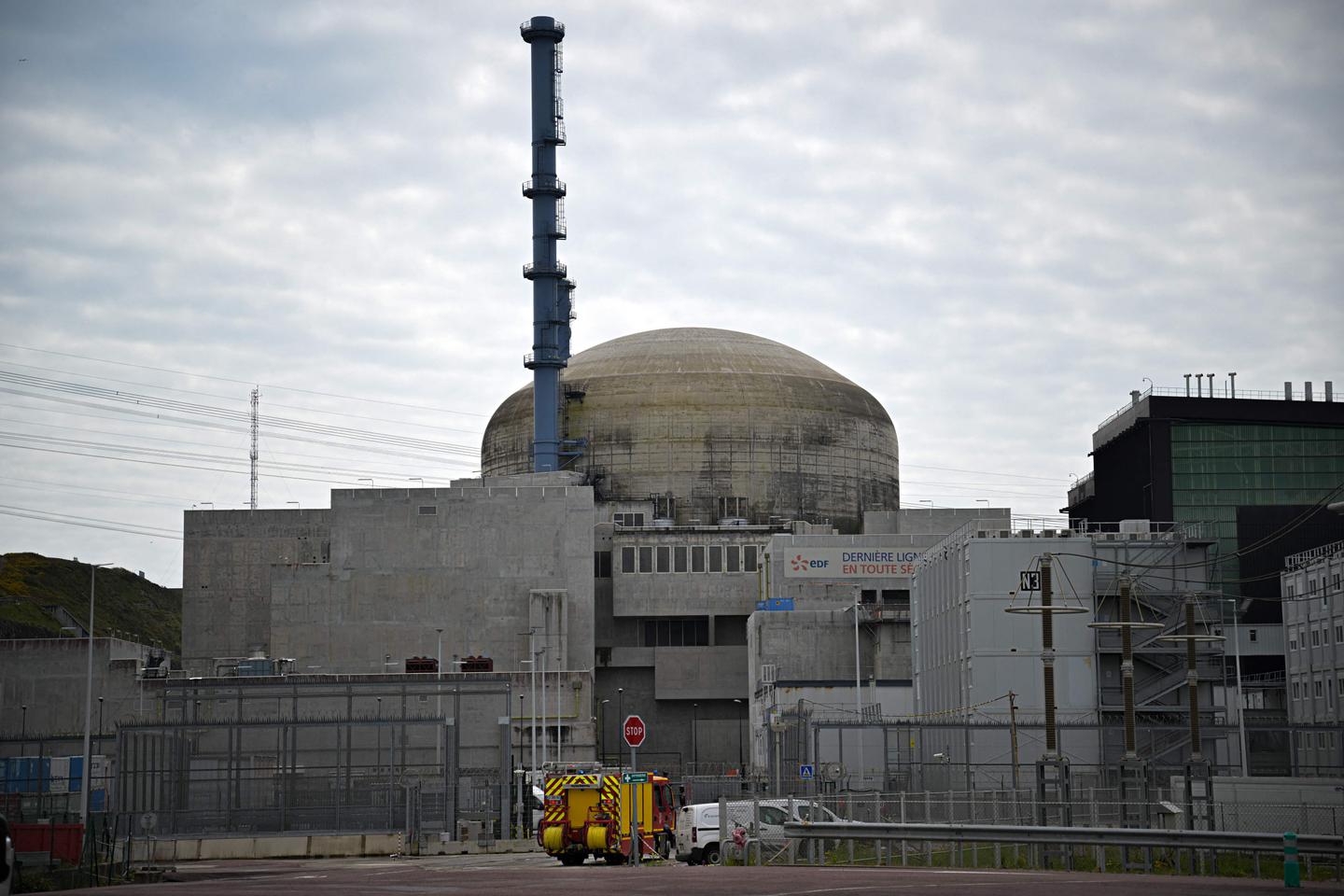

これは、フラマンヴィル EPR (マンシュ県) の新たな遅延です。原子力安全局(ASN)は9月2日月曜日、施設からの最初の電子の生成についてEDFに同意を与えたが、同社は原子炉の商業試運転の延期を発表した。現在、電力網への接続が計画されています。 “晩秋”、エネルギー会社は夏の終わり、遅くとも9月21日を期待していました。
世界で4番目に設置されたこのタイプの新しい加圧水型原子炉のプロジェクトは、すでに予定より12年遅れている。
記者会見の中で、 フランスのグループの核生産部門の副部門長レジス・クレマン氏は月曜日に同時に、ASNからEPRの最初の電子の生産を開始する合意を受け取ったと発表した。しかし、 「カップリング」つまり、フランスの家庭が57番目の最も強力な原子炉(1,600メガワット、MW)のエネルギーの恩恵を受けることを可能にするネットワーク接続運用は、まだ待たなければならない。
「25%の電力レベルを達成するためのテストプログラムが実施されます。」、EPRが行われる間のレベル 「初めて国の送電網に接続され、その後電力を生産することになります。」、期限 「によって計画された [à] 2024 年晩秋 »と同グループはプレスリリースで述べた。
数多くの「危険」と累積的な遅延
共和国エマニュエル・マクロン大統領は、エネルギー会社に6基のEPR 2原子炉(オプションで8基の追加原子炉)を発注し、原子力発電を再開することを決定したが、フラマンビルEPRの立ち上げには12年以上の時間がかかる。たとえそれがずっと前に決定されていたとしても、遅延は非常に象徴的な側面を持っています。
EPRサイトに影響を及ぼした数多くの障害(スラブのコンクリートの亀裂、タンクの鋼材の異常、格納容器の交差部分の溶接欠陥)により、請求額は急増し、EDFは現在132億ユーロと見積もっている。 , 当初予想の33億の4倍。 2020年、会計検査院はこれを190億ドルと見積もった。 「追加の資金調達コスト」。
それでも、この場所での最初の核分裂連鎖反応は今週火曜日に起こるはずだ。 「夜勤では身体活動が必要になります」 これにより、リアクターが 「この状態では核反応が開始され、安定が維持される」とEDFの核製造部門副部長レジス・クレマン氏は記者団に語った。操作は次のとおりです。 「10時間くらいかかります」と彼は明らかにした。
「カップリングに向けては、秋の終わりについて話しています。かなり充実したテストプログラムが待っているからです。」とクレマン氏は続け、増額を発表した。 「連続的な段階で」、核心ができる前に、 「白い足を見せて」。 EDFの最高経営責任者(CEO)リュック・レモン氏は7月初旬、原子炉起動作業の主要段階である発散は問題であると宣言した。 ” 差し迫った “。
「危険」
もしそれが月曜日に始まったばかりなら、それはフラマンヴィルのチームが出会ったからです 「危険」 誰が持ってきた 「数々の追加手術」 クレマン氏によると、夏の間に実施される予定だという。フルパワーについては、年末までに事前に発表されていますが、カウントする必要があります 「数ヶ月」後者によると、新たな日付は明らかにしなかった。
ルモンド購入ガイド
再利用可能なウォーターボトル
使い捨てボトルの代わりに最適なウォーターボトル
リレ
ASNの認可に加えて、月曜日には他の良いニュースもエネルギー会社によって発表された。EDFは2024年の原子力生産量の見積もりを大幅に上方修正し、現在は340テラワット時(TWh)から360TWhの間となっている。当初計画では315TWhから345TWhへ。この増加には、フラマンヴィル EPR からの次の生産分は含まれません。 「他の56基の原子炉は、私たちが統合した原子炉よりも優れた性能を発揮します。」、レジス・クレマンは、そのため、 「EPR」 [de Flamanville] 追加で届きます »。
「「腐食」ファイルは予想よりも感度が低かったです。」と彼は付け加えた。 「2024 年の原子力生産予測のこの修正は、ユニット停止のパフォーマンスの改善、応力腐食ファイルに関連する制御および修理現場の産業管理、および夏の間に重大な気候災害が存在しないことに基づいています。」、EDFのプレスリリースによると。
